一、施工前準備
1、施工人員必須熟悉本工程的施工方案和設計說明及相關規范、規定。
2、施工人員必須持水暖工證上崗,且經過鋁合金襯塑PP-R管道安裝的技術培訓方可進行施工。
3、使用的機具及相關設備必須性能良好,正常施工。
4、施工場地應平整干凈,不允許有砂石等其他雜物,且無明顯的標高偏差。
5、施工用電、用水、材料儲放地等臨時設施,能滿足施工需要。
二、運輸及貯存
1、冬季搬運管材和管件時,應輕拿輕放、避免油污、嚴禁撞擊、嚴禁與尖銳物品碰觸以及拋、摔、滾、拖等,造成管材、管件損傷,影響管材使用壽命和施工質量。
2、管材、管件應放在庫房內,不得露天存放,防止陽光直射,注意明火,距離熱源不得小于1米。
3、管材應水平平整堆放,高度不超過1.5米,管件應逐層碼堆,不宜堆放過高。
溫度低于10℃時,管材受外力易碎,在剪管及施工時不能施加不當外力,管端毛刺和切割碎屑必須進行清理。
4、熔接時將管端口無旋轉地插入到熱熔機標記的熔接深度位置,同時無旋轉地推動配件到熔接工具頂端。

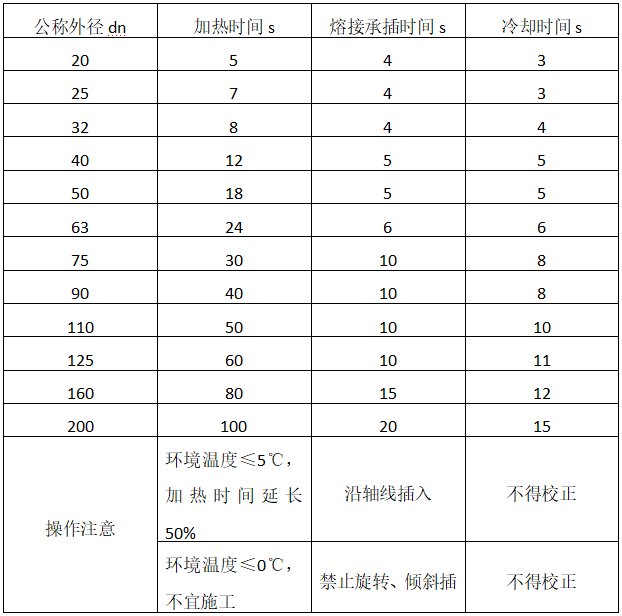

5、熱熔承插技術要求:
6、達到熔接深度時,快速將管材與管件從熱熔頭處取下,立刻將它們推入連接在一起,并且不能旋轉,使管材與管件保持在同一軸線上。剛熔好的接頭可以校正但嚴禁旋轉。
7、在規定的裝配時間內,連接在一起的部件需要被固定住,在管材、管件結合面應有一均勻的熔接圈。
8、鋁合金襯塑PP-R管材與管件之間的熔接必須采用同一廠家生產的、同一材質的產品。
地面安裝圖
高空安裝圖
三、管道敷設安裝一般規定
1、常溫(20℃)安裝
(1) 施工安裝中除執行本工程設計依據外,還應符合《采暖與衛生工程施工及驗收規范》(GB/J242-82)及相關規范、規定。
(2) 管道在經過暗梁、廳中央、門口時,避免與電器管交叉敷設。
(3) 安裝管材、管件的規格、型號、壓力等級應符合設計及驗收規范。
(4) 對已安裝完的管道不能重壓、敲打,必要時要對容易受外力的部位覆蓋保護物,尤其是沒有樓層封閉的管道井的給水管,更要做好保護措施,避免磕碰和重物(磚頭)等對鋁合金襯PP-R管材造成撞擊。
(5) 凹槽內的管道水壓實驗合格后,要用不低于C20級水泥砂漿填補密實,并加入冷凝劑。否則由于管道熱脹冷縮的因素,會造成地面開裂。特別是熱水(采暖)管道。
(6) 熱水(采暖)管道應采用不低于2.0MPa等級的管材管件。
(7) 管道系統安裝過程中的開口處應及時封堵。
(8) 嚴禁不同牌號的鋁合金襯塑PP-R管材、管件進行熱熔。
(9) 進入施工現場人員應著軟底鞋,施工過程中工人應細心操作,妥善保存所帶工具,避免對管材造成損害。
(10) 直埋在地平面層和墻體內的管道,水壓試驗工作必須在面層澆搗或封堵前進行,達到試驗要求后,土建方能繼續施工。
(11) 室外直埋管道敷設時,槽底應平整,管道周圍鋪100mm厚沙墊層,然后再回填土。在橫穿馬路時管頂距馬路地面距離不得小于800mm,人行道及其它地方管頂埋深不得小于600mm,以保障防凍層(-13℃)及施工質量,如達不到要求時,必須加鋼套管和其他保護措施。
(12) 熱熔連接的管道,水壓試驗的時間應在管道連接24小時后進行。
2、冬季安裝
(1) 冬季安裝除執行常溫安裝規定要求外還應遵守以下要求,如:將管材從材料儲放地運到施工現場,用小太陽、熱風機等取暖設備將熔接處周圍的環境溫度加熱至10℃以上,方可進行施工,嚴禁使用明火烘烤。
(2) 當環境溫度低于10℃時,管材受材料自身化學性能因素,遇外力極易破碎,因此在冬季施工中,要操作小心,不能對管材拋、摔、滾、砸施加不適當?shù)耐饬Α?
(3) 在冬季施工時,內襯管為聚丙烯材質,此材質有低溫脆性的特點,遇外力極易破碎,所以在施工前必須對安裝的管材、管件的外觀質量進行檢查,如發現管材端頭破裂或有裂縫的必須去除。
(4) 對準備安裝的管材、管件要從材料儲放地運到施工現場,在環境溫度高于10℃的環境下進行24h狀態調節。
四、質量驗收
中間驗收對于隱蔽管道及明裝管道安裝完畢,進行氣壓實驗,由施工單位會同監理單位進行。
五、成品保護要求:
1、嚴禁在施工完成的鋁合金襯塑PP-R管道管上沖擊或釘金屬釘及敲打、重物碰、砸。
2、為防止凍裂鋁合金襯塑PP-R管道,不使用期間嚴禁出現存水現象。
六、氣壓試驗
氣壓試驗按以下步驟進行:
1、管道用氣壓泵注滿氣后,進行氣密性檢查。
2、按設計工作壓力的1.5倍進行氣壓試驗,但冷水管不得小于0.9MPa,熱水管不得小于1.2MPa,升壓時間不小于10min,測定儀表的壓力精度不應低于0.01MPa。
3、升壓至規定試驗壓力,穩壓1h,測試壓力降不得超過0.06MPa,在30分鐘內允許兩次補壓,升至規定試驗壓力。
4、在工作壓力的1.15倍狀態下,穩壓2h,壓力降不得超過0.03MPa,同時檢查各連接處不得漏氣。
5、直埋在地坪面層和墻體內的管道,氣壓試驗工作必須在面層澆搗或封堵前進行,達到試驗要求后,土建方能繼續施工。
6、熱熔連接的管道,氣壓試驗的時間應在連接完成24h后進行。
