承插熱熔連接和電熔連接安裝成本對比表
鋁合金襯塑PE-RT復合管與普通PE-RT管材都是常用的給水管材,在大孔徑安裝時,通常會使用承插熱熔與電熔兩種連接方式,安裝效率與施工安全是必須要考慮的因素,那么,承插電熔連接相較于熱熔連接在安裝成本上會有多大優勢呢?
一、 人工費
承插熱熔:
以dn160彎頭為例:安裝人數:5人:大工:2人,300元/每人每天;小工:3人,180元/每人每天;共計1140元/每天。按照每天工作8小時計算143元/每小時。按每天安裝6個產品計算,安裝費190元/每個產品。
承插電熔:
以dn160彎頭為例:安裝人數:2人:大工:1人,300元/每人每天;小工:1人,180元/每人每天;共計480元/每天。按照每天工作8小時計算60元/每小時。按每天安裝20個產品計算,安裝費24元/每個產品。
PE-RT屈彈電熔管件“90度彎頭”
二、 報廢率
承插熱熔:10%,管件在安裝過程中,由于人為操作不當,造成管件連接處漏水。
承插電熔:0%,由于采用全自動電熔連接,每個連接部位強度一致,避免人為操作出現的質量缺陷。

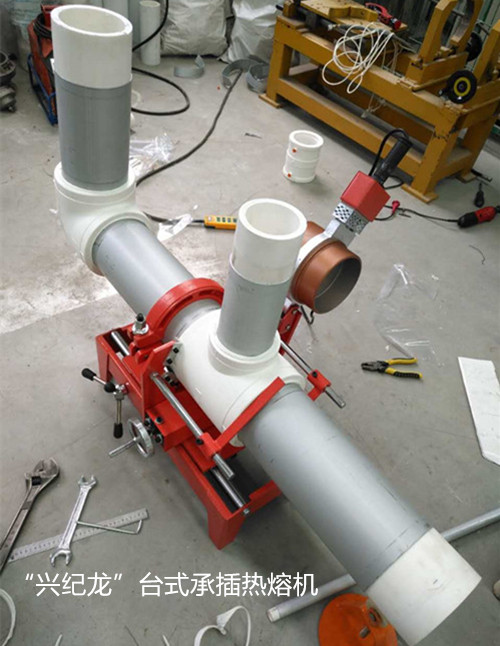

鋁合金襯塑PE-RT承插熱熔施工現場
三、 安裝效率
承插熱熔:36米/5人每天(按照較遠的直線距離),只能采用傳統的連接方式,每根管材焊接后才能固定。

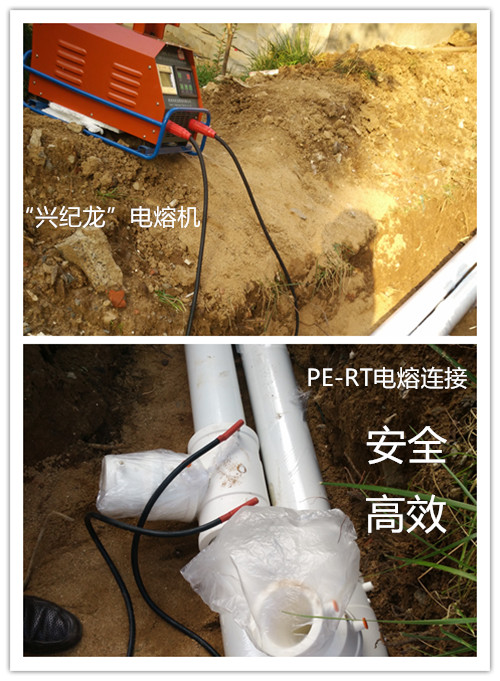

PE-RT電熔施工現場
承插電熔:120米/2人每天(按照較遠的直線距離),如果采用流水線作業,先將管材安裝固定,再進行電熔焊接,則效率提高300%,安裝費用降低2/3。
